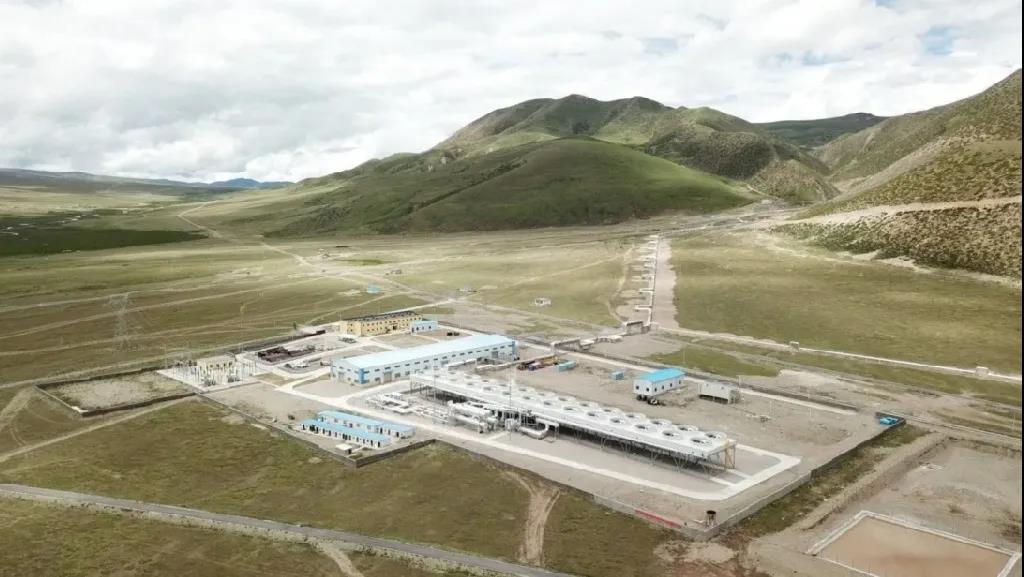

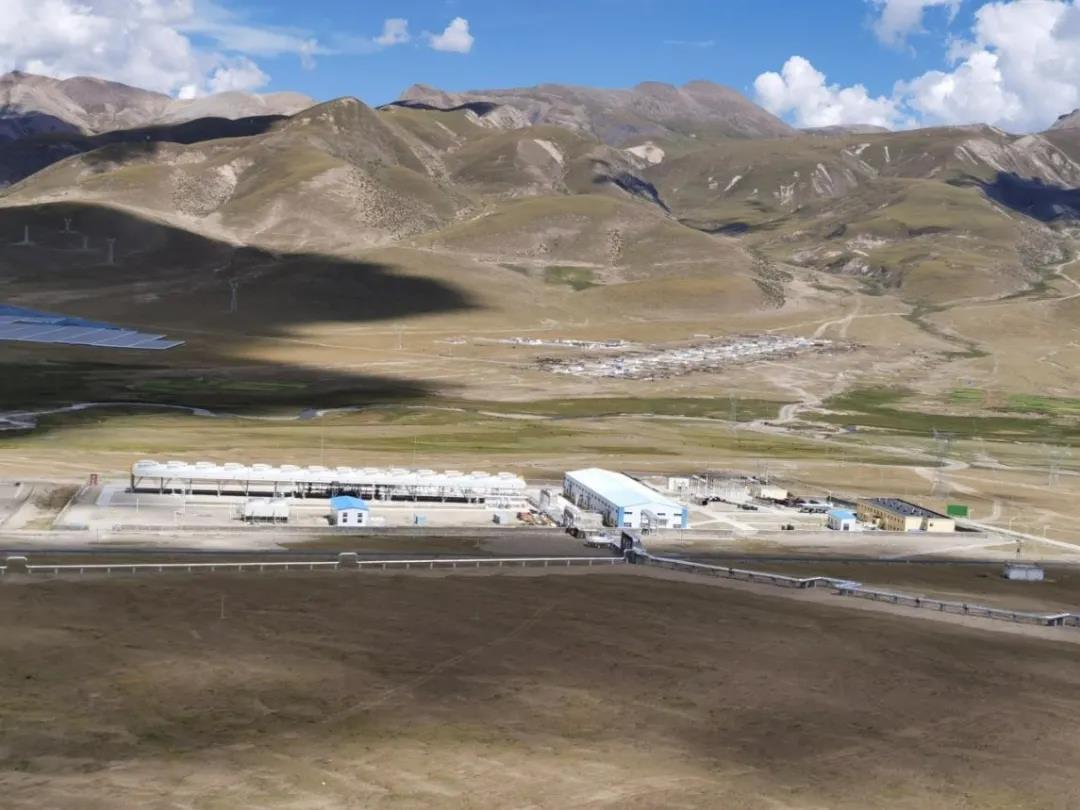

羊易地熱電站是全世界海拔最高的地熱電站,2015年由錦江集團出資接管。在錦江集團的帶領下,全體員工堅持不懈,不斷改進現有技術,保證羊易地熱的進一步發展。自2018年10月獲得上網發電許可并網發電以來,羊易電廠突破層層難關,歷經三年之力,攻堅克難,已累計發電2億2千萬度,實現上網結算電量近2億度,成為當前中國運行中的單機裝機最大的地熱發電廠。羊易16MW地熱電站實現了地熱尾水100%回灌,成為名副其實的“清潔能源”、“綠色產業”。
光輝的背后也總會(huì )伴隨著一些問題,國外成熟技術和設備的引進并非一帆風順。2018年并網發電至今,現場設備發生跳機近100次,離電廠安全連續穩定發電的要求相差甚遠。為了促使設備能夠良好運行,將地熱發電在西藏電網中的優勢真正體現出來,提出了連續穩定發電100天的目標。

11月21日16時36分,總經理陳曉林通過遠程監控發現,工質泵P-9300A/B已經停止運行不能自動啟動,蒸發器液位從正常狀態(76%)降低到11%,機組出力負荷從16MW左右降低到4MW左右,隨后立即通知副總經理陳軍進行緊急處理。此時設備已連續、安全、穩定運行85天,距離完成“第一個100天”的目標,僅剩15天。
陳軍總接到指示后,馬上聯系現場運行人員將P-9300A/B的變頻器從自動控制模式切換到手動控制模式,調節各項參數后使機組恢復正常工況運行。17時10分,陳軍總與技術組組長彭水源開車奔赴羊易現場檢查故障原因。經檢查,初步判斷是PLC給P-9300A/B變頻器速度信號的輸出模塊無輸出導致P-9300A/B無法自行運行。
22日,總經理陳曉林通過郵件向奧馬特報告故障情況并與奧馬特工程師就遠程登陸羊易監控畫面進行了溝通,得出結論與初步判斷相符,但認為模塊更換必須在停機狀態下才能進行。雙方經過兩日的溝通與討論后,確定了新的故障排除方案,即對故障模塊進行了在線更換,模塊更換后工質泵P-9300A/B恢復了自動運行。

本次故障的圓滿的解決,為羊易一期16MW機組連續、安全、穩定運行提供了保障,使羊易電站最終成功達成了連續運行100天的目標!
